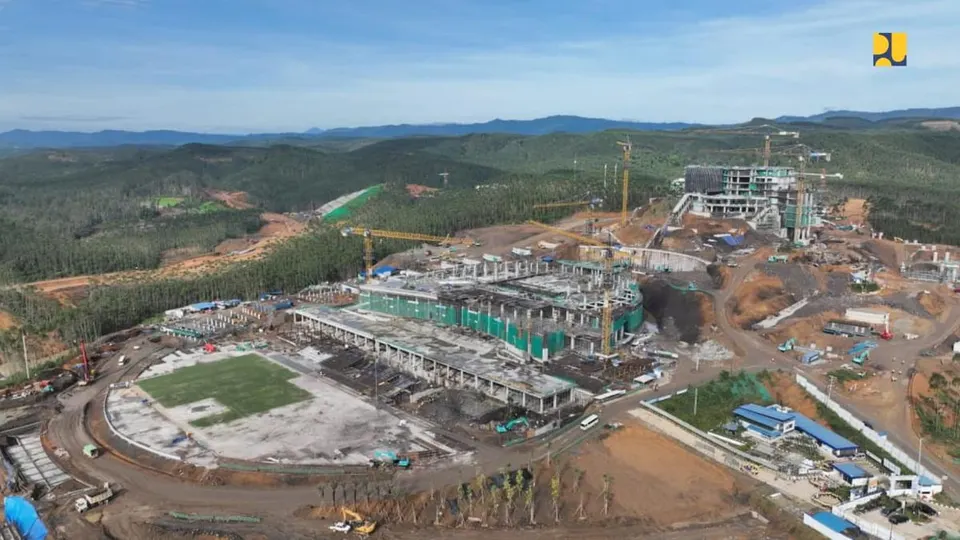

Pembangunan Ibu Kota Negara atau IKN Nusantara di Kalimantan Timur terus menunjukkan akselerasi signifikan dalam penyediaan infrastruktur dasar maupun fasilitas perkantoran utama pemerintahan. Berdasarkan arahan kebijakan dan rencana kerja yang disusun oleh pemerintah pusat, Kementerian Pekerjaan Umum dan Perumahan Rakyat (PUPR) secara konsisten mengawal deretan proyek strategis di Kawasan Inti Pusat Pemerintahan (KIPP). Komitmen tersebut diwujudkan melalui penetapan target bahwa seluruh pembangunan infrastruktur dasar IKN Nusantara Tahap 1, termasuk di dalamnya bangunan kantor pemerintahan, ditargetkan rampung secara menyeluruh pada tahun 2024.
Keberadaan infrastruktur dasar di KIPP merupakan fondasi krusial bagi kesiapan pemindahan fungsi pemerintahan dari DKI Jakarta ke Kalimantan Timur. Untuk memastikan seluruh rangkaian proyek berjalan terstruktur, terukur, serta memenuhi standar keteknikan dan kelestarian alam, Satuan Tugas (Satgas) Pelaksanaan Pembangunan Infrastruktur IKN membagi alur pengadaan dan pelaksanaan proyek ke dalam beberapa skema bertahap atau batch pekerjaan. Evaluasi berkala yang dirilis oleh para pemangku kepentingan memperlihatkan dinamika progres pembangunan fisik dan serapan alokasi anggaran dari waktu ke waktu.
Memahami peta kemajuan proyek berskala besar ini memerlukan pemahaman mendalam atas data riil di lapangan, pembagian klaster konstruksi, penyediaan akses transportasi terpadu, penyediaan kompleks hunian aparatur, hingga perdebatan wacana kebijakan yang mengemuka di ruang publik. Rangkaian uraian berikut merangkum catatan kemajuan fisik, skema logistik, serta linimasa pelaksanaan proyek IKN Nusantara yang bersumber dari data otoritas terkait.
Glosarium dan Istilah Teknis Proyek Fisik IKN Nusantara
Dalam proses pembangunan IKN Nusantara, terdapat sejumlah istilah teknis dan konsep struktural yang kerap digunakan oleh pelaksana proyek serta kementerian terkait untuk menggambarkan karakteristik fasilitas yang sedang dibangun:
- Kawasan Inti Pusat Pemerintahan (KIPP): Area perkotaan inti yang dirancang sebagai pusat kendali administrasi kenegaraan, menampung kompleks Istana Kepresidenan, kantor kementerian koordinator, kantor lembaga independen negara, serta fasilitas penunjang utama pemerintahan.
- Skema Batch Pengerjaan: Mekanisme pembagian paket kontrak pekerjaan konstruksi berdasarkan waktu penandatanganan dan prioritas tahapan pembangunan fisik di lapangan guna memudahkan tata kelola proyek oleh Kementerian PUPR.
- Immersed Tunnel: Teknologi konstruksi terowongan bawah air yang dibangun dengan cara membenamkan segmen-segmen terowongan pracetak ke dasar perairan, yang disiapkan pada trase Jalan Tol IKN Seksi 4 demi menjaga keberlanjutan ekosistem lingkungan perairan setempat.
- Lintasan Satwa: Struktur buatan berbentuk terowongan pendek yang terintegrasi pada badan jalur jalan tol, dirancang khusus guna memungkinkan pergerakan fauna alami tetap berlangsung aman tanpa memutus habitat satwa di wilayah hutan Kalimantan Timur.
- Tower Hunian Modular Bertingkat: Fasilitas rumah susun bertingkat yang dibangun untuk memenuhi kebutuhan tempat tinggal dinas bagi Aparatur Sipil Negara (ASN) serta personel TNI dan Polri lengkap dengan perabot (furniture).
Kronologi dan Evaluasi Progres Pembangunan Fisik Berdasarkan Batch
Pelaksanaan konstruksi di IKN Nusantara ditandai oleh lonjakan progres fisik yang tercatat secara berkelanjutan sejak akhir tahun 2023 hingga awal tahun 2024. Satuan Tugas Pelaksanaan Pembangunan Infrastruktur IKN mencatat bahwa total anggaran yang telah teralokasi untuk keseluruhan 89 paket pekerjaan yang tengah berjalan mencapai angka Rp68,57 triliun. Alokasi anggaran tersebut membiayai seluruh rangkaian kontrak kerja pada Batch 1 maupun Batch 2 yang ditangani oleh berbagai penyedia jasa konstruksi.
Jika ditinjau dari catatan historis per 19 Oktober 2023, total progres fisik untuk keseluruhan 82 paket pengerjaan infrastruktur IKN saat itu berada pada level 22,16 persen. Rincian data tersebut menunjukkan bahwa pengerjaan Batch 1 yang mencakup 40 paket pekerjaan dan telah dimulai sejak tahun 2020 mencatatkan progres sebesar 55,89 persen. Pada saat yang sama, paket pengerjaan Batch 2 yang dimulai sejak Maret 2023 dan mencakup 42 paket pekerjaan baru mencatatkan perkembangan fisik awal sebesar 1,14 persen.
Memasuki periode akhir tahun, tepatnya pada Desember 2023, Ketua Satuan Tugas Pelaksanaan Pembangunan Infrastruktur IKN Danis H. Sumadilaga memaparkan bahwa progres konstruksi infrastruktur dasar IKN Tahap 1 telah menyentuh angka 62,65 persen. Sementara itu, untuk pembangunan tahap kedua yang penandatanganan kontraknya dimulai pada kurun waktu April hingga Mei 2023—mencakup proyek-proyek penting seperti gedung kantor kementerian koordinator 2 serta pembangunan rumah susun ASN—mencapai progres fisik sebesar 11 persen.
Tanpa Masker, Prabowo Hirup Kabut Asap dari Kebakaran Hutan Kalimantan Saat Tinjau Lokasi Bencana

Perkembangan konstruksi terus melaju kencang pada triwulan pertama tahun berikutnya. Berdasarkan rekapitulasi data per 15 Februari 2024, konstruksi untuk Batch 1 yang terdiri dari 40 paket pekerjaan telah mencapai perkembangan fisik sebesar 74,87 persen. Adapun untuk pengerjaan Batch 2 yang telah berkembang mencakup 49 paket pekerjaan, perkembangan fisiknya tercatat melesat ke posisi 24 persen. Angka-angka ini memperlihatkan percepatan yang konsisten di seluruh lini pengerjaan KIPP guna memenuhi tenggat waktu penyelesaian pada tahun 2024.
Perkembangan Kompleks Istana Kepresidenan dan Bangunan Lembaga Negara
Fasilitas perkantoran instansi eksekutif dan lembaga tinggi negara merupakan pilar vital dalam pembentukan Kawasan Inti Pusat Pemerintahan di IKN. Danis H. Sumadilaga menyampaikan bahwa per Februari 2024, pembangunan sejumlah sarana kenegaraan utama mencatatkan persentase pengerjaan yang signifikan.
Kompleks Kantor Presiden dan Istana Negara Pembangunan area inti kepresidenan yang mencakup Gedung Kantor Presiden, Istana Negara, dan Lapangan Upacara secara agregat telah mencapai progres fisik sebesar 56,37 persen per Februari 2024. Apabila dilihat secara spesifik pada bangunan Kantor Presiden, kemajuan pembangunannya bahkan telah mencapai 74,94 persen. Realisasi ini menempatkan struktur Kantor Presiden sebagai salah satu bangunan dengan capaian konstruksi paling maju di dalam kawasan KIPP, mencerminkan kesiapan fisik gedung utama pemerintahan menjelang pertengahan tahun 2024.
Gedung Kementerian Koordinator dan Kantor Bank Indonesia Selain kompleks kepresidenan, fasilitas perkantoran kementerian dan lembaga independen lainnya terus dikebut. Pada segmen perkantoran kementerian, gedung kementerian koordinator 2 yang termasuk dalam proyek tahap kedua dengan kontrak kerja April–Mei 2023 terus mengalami kemajuan fisik dari posisi 11 persen pada Desember 2023. Di sisi lain, sektor moneter nasional turut memperkuat kehadirannya di IKN Nusantara melalui pembangunan gedung kantor Bank Indonesia (BI), di mana progres konstruksi fisik kantor bank sentral tersebut telah mencapai 14 persen per Februari 2024.
Infrastruktur Konektivitas Bebas Hambatan dan Koridor Ramah Lingkungan
Aksesibilitas dan konektivitas antarpusat pertumbuhan ekonomi di Kalimantan Timur menjadi prioritas krusial dalam mendukung kelancaran distribusi logistik dan pergerakan orang menuju IKN Nusantara. Pembangunan jaringan jalan bebas hambatan dirancang untuk mengintegrasikan wilayah penyangga utama dengan Kawasan Inti IKN secara efektif.
Pada pembangunan jalan tol tahap pertama, jalur transportasi darat ini akan terhubung langsung dengan Jalan Tol Balikpapan-Samarinda (Balsam). Keberadaan jaringan tol terintegrasi ini ditargetkan mampu memangkas waktu tempuh perjalanan secara drastis, yakni dari waktu tempuh awal yang membutuhkan sekitar dua jam dari Balikpapan menuju Kawasan Inti IKN menjadi kurang dari satu jam perjalanan darat.
Di samping aspek efisiensi waktu, pemerintah juga mengedepankan prinsip keberlanjutan ekosistem dalam pembangunan infrastruktur jalan bebas hambatan. Hal ini diterapkan secara khusus pada proyek Jalan Tol IKN Seksi 4. Pada seksi tersebut, disiapkan pembangunan terowongan bawah laut (immersed tunnel) yang dirancang untuk menjaga keberlanjutan lingkungan pesisir dan perairan sekitar. Tidak hanya itu, pada Jalan Tol IKN Seksi 4 juga disediakan fasilitas dua lintasan satwa berbentuk semacam terowongan pendek guna memastikan keberlangsungan jalur mobilitas alami satwa liar di kawasan hutan Kalimantan Timur.
Penyediaan Fasilitas Hunian bagi ASN, TNI, dan Polri
Kesiapan pemindahan aparatur pemerintahan ke IKN Nusantara bertumpu pada ketersediaan hunian vertikal yang layak dan fungsional. Guna mengantisipasi relokasi ribuan pegawai negeri dan aparat keamanan, pemerintah menyiapkan pembangunan 47 tower hunian yang dialokasikan khusus bagi ASN, personel TNI, dan anggota Polri.
Update Penanganan Gempa NTT, 87 Korban Jiwa, 150.576 Warga Mengungsi, dan Pengerahan Bantuan Skala Penuh

Dalam rangka menyongsong persiapan operasional perdana dan pelaksanaan upacara kenegaraan, Danis H. Sumadilaga menegaskan adanya target pemenuhan hunian jangka pendek yang cukup strategis. Khusus untuk persiapan perhelatan akbar Upacara 17 Agustus 2024, sebanyak 12 tower hunian ditargetkan dapat diselesaikan pada bulan Juli 2024. Seluruh unit di dalam 12 tower hunian tersebut dirancang siap pakai dan langsung dilengkapi dengan furnitur (furniture) lengkap sehingga dapat segera dihuni oleh para aparatur yang bertugas menyukseskan rangkaian agenda kenegaraan di ibu kota baru.
Target Operasional Perdana dan Perdebatan Kebijakan Pembangunan Kota Baru
Pembangunan IKN Nusantara diproyeksikan mencapai tonggak sejarah penting pada pertengahan tahun 2024. Otorita Ibu Kota Nusantara (OIKN) mengungkapkan bahwa IKN akan beroperasi secara perdana pada tanggal 17 Agustus 2024. Momentum operasional perdana ini dipusatkan bertepatan dengan perayaan Hari Ulang Tahun (HUT) Kemerdekaan Republik Indonesia yang diselenggarakan langsung di Nusantara, Kalimantan Timur.
Di tengah akselerasi konstruksi yang terus dipacu oleh Kementerian PUPR dan OIKN, diskursus politik dan pandangan alternatif mengenai arah pembangunan perkotaan nasional turut mengemuka dalam agenda publik. Pada sesi Debat Cawapres yang berlangsung pada Jumat, 22 Desember 2023, calon wakil presiden Abdul Muhaimin Iskandar (Cak Imin) menyampaikan gagasan terkait pemerataan pembangunan perkotaan di Indonesia. Dalam forum resmi tersebut, Cak Imin mengutarakan tekad pemerintahannya yang akan datang untuk membangun minimal 40 kota baru yang selevel dengan Jakarta daripada memusatkan perhatian dan sumber daya pada kelanjutan proyek IKN.
Perbedaan sudut pandang kebijakan tersebut memperkaya diskursus tata ruang dan alokasi anggaran pembangunan nasional. Di satu sisi, pembangunan IKN Nusantara diposisikan sebagai upaya menciptakan pusat pertumbuhan baru di luar Pulau Jawa melalui penyediaan infrastruktur modern terpadu di Kalimantan Timur. Di sisi lain, wacana pembenahan dan penciptaan puluhan kota baru selevel Jakarta ditawarkan sebagai model alternatif pemerataan ekonomi perkotaan di berbagai penjuru tanah air.
Rekapitulasi Linimasa dan Pencapaian Pembangunan IKN Nusantara
Menilik rekam jejak pelaksanaan proyek sejak tahap awal hingga target operasional 2024, berikut adalah rangkuman linimasa utama pengerjaan fisik IKN Nusantara:
- Tahun 2020: Tahap awal dimulainya penyiapan dan pengerjaan konstruksi Batch 1 yang mencakup 40 paket pekerjaan infrastruktur dasar.
- Maret–Mei 2023: Penandatanganan kontrak pekerjaan konstruksi Batch 2 dimulai secara bertahap, mencakup 42 paket pengerjaan awal pada Maret 2023 dan diperluas pada kurun April–Mei 2023 untuk proyek kementerian koordinator 2 serta rusun ASN.
- 19 Oktober 2023: Satgas IKN mencatat progres fisik keseluruhan 82 paket pekerjaan mencapai 22,16 persen, dengan Batch 1 mencapai 55,89 persen dan Batch 2 sebesar 1,14 persen.
- Desember 2023: Progres konstruksi infrastruktur dasar Tahap 1 menyentuh angka 62,65 persen, sedangkan pengerjaan Tahap 2 mencatatkan kemajuan 11 persen.
- 22 Desember 2023: Debat Cawapres memunculkan usulan alternatif dari Abdul Muhaimin Iskandar (Cak Imin) mengenai pembangunan minimal 40 kota baru selevel Jakarta.
- 15 Februari 2024: Perkembangan fisik Batch 1 (40 paket) melonjak ke angka 74,87 persen, Batch 2 (49 paket) mencapai 24 persen, dan alokasi anggaran 89 paket berjalan menyerap Rp68,57 triliun. Pada periode ini, progres pembangunan Kantor Presiden mencapai 74,94 persen, kompleks gabungan Kantor Presiden, Istana Negara, dan Lapangan Upacara sebesar 56,37 persen, serta kantor Bank Indonesia sebesar 14 persen.
- Juli 2024: Target penyelesaian 12 tower hunian ASN, TNI, dan Polri dalam kondisi lengkap berperabot.
- 17 Agustus 2024: Target operasional perdana IKN Nusantara bertepatan dengan pelaksanaan Upacara Peringatan HUT Kemerdekaan RI di Kalimantan Timur.
Melalui pengawalan ketat terhadap 89 paket pekerjaan fisik yang sedang berjalan, Kementerian PUPR bersama Otorita Ibu Kota Nusantara terus memastikan bahwa setiap tahapan pembangunan di KIPP dapat memenuhi target ketuntasan pada tahun 2024 sesuai dengan rencana strategis yang telah dicanangkan.
